令和5年度 秋期 プロジェクトマネージャ試験 午前II 問5

マネジメント進捗管理

この問題は2023(R5)秋 プロジェクトマネージャ 午前IIに出題されたものです。出題時点の法令・制度に基づく内容のため、現行の内容と一致しない場合があります。

本ページの問題文・選択肢は、原本の体裁を Web 表示用に正規化しています(改行・記号・数式・図表参照の調整)。設問の趣旨および正解に影響する変更は加えていません。

ある組織では,プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。期間 10日間のプロジェクトの,5日目の終了時点の状況は表のとおりである。この時点でのコスト効率が今後も続くとしたとき,完成時総コスト見積り(EAC)は何万円か。

プロジェクトの状況を示す表
図の説明テキスト

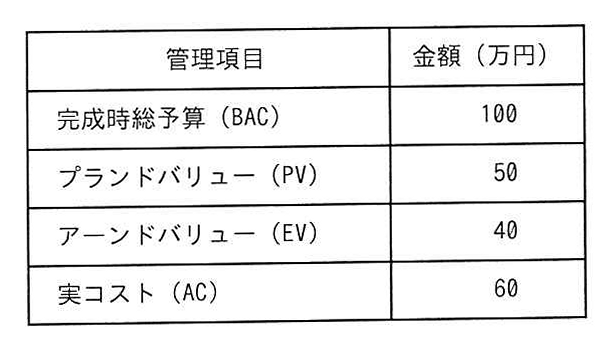

管理項目 金額(万円)
完成時総予算(BAC) 100
プランドバリュー(PV) 50
アーンドバリュー(EV) 40
実コスト(AC) 60

解答・解説を読む

正解: 選択肢

アーンドバリューマネジメント(EVM) における、完成時総コスト見積り(EAC) を求める問題です。

EVMで使用する基本的な指標と計算式は以下の通りです。

  • PV(プランドバリュー):計画時の予算コスト
  • EV(アーンドバリュー):完了した作業の予算コスト
  • AC(アクチュアルコスト):完了した作業の実コスト
  • BAC(完成時総予算):プロジェクト全体の計画予算

「現在のコスト効率が今後も続く」と仮定する場合、コスト効率指数(CPI) を用いてEACを算出します。

  • CPI = EV ÷÷ AC
  • EAC = BAC ÷÷ CPI

※問題文に表の記載がありませんが、過去の代表的な出題例(PV=50万円、EV=40万円、AC=60万円、BAC=100万円)を前提に計算します。

  1. CPI = 40÷60=2340 \div 60 = \frac{2}{3}
  2. EAC = 100÷23=150100 \div \frac{2}{3} = 150(万円)

したがって、完成時総コスト見積り(EAC)は150万円となります。

各選択肢の解説

  • ア(110): 誤り。AC + (PV - EV) のような誤った計算式を用いた場合の数値です。
  • イ(120): 誤り。AC + (BAC - PV) など、誤った計算式を用いた場合の数値です。
  • ウ(135): 誤り。計算過程で誤った数値を代入した場合の数値です。
  • エ(150): 正解。EAC = BAC ÷÷ CPI の正しい計算によって導き出される金額です。
