令和5年度 秋期 プロジェクトマネージャ試験 午前II 問10

テクノロジ開発プロセス

この問題は2023(R5)秋 プロジェクトマネージャ 午前IIに出題されたものです。出題時点の法令・制度に基づく内容のため、現行の内容と一致しない場合があります。

本ページの問題文・選択肢は、原本の体裁を Web 表示用に正規化しています(改行・記号・数式・図表参照の調整)。設問の趣旨および正解に影響する変更は加えていません。

売上管理を行うアプリケーションソフトウェアの規模を,条件に従ってファンクションポイント法で見積もる。調整要因も加味したファンクションポイント数は幾つか。ここで,未調整ファンクションポイントの算出は,JIS X 0142:2010(ソフトウェア技術―機能規模測定―IFPUG 機能規模測定手法(IFPUG 4.1 版未調整ファンクションポイント)計測マニュアル)による。

〔条件〕

  • トランザクションファンクションの未調整ファンクションポイントの算出には,表1~表4を用いる。
  • データファンクションの未調整ファンクションポイントは,33である。
  • 調整要因は,0.9である。

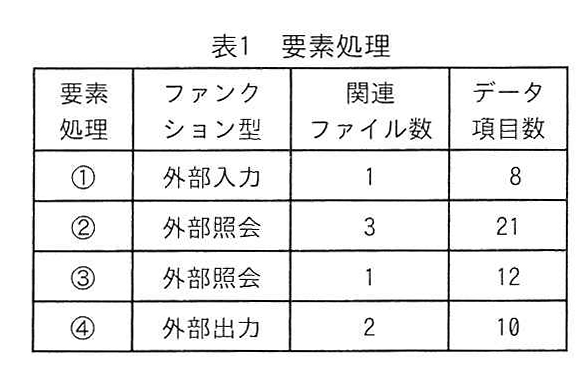

表1 要素処理
図の説明テキスト
要素処理 ファンクション型 関連ファイル数 データ項目数
外部入力 1 8
外部照会 3 21
外部照会 1 12
外部出力 2 10

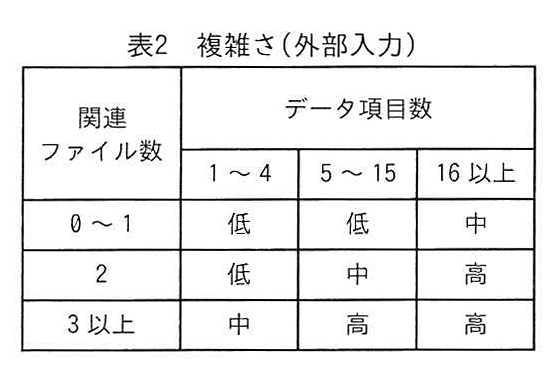

表2 複雑さ(外部入力)
図の説明テキスト
関連ファイル数 データ項目数 1〜4 データ項目数 5〜15 データ項目数 16以上
0〜1
2
3以上

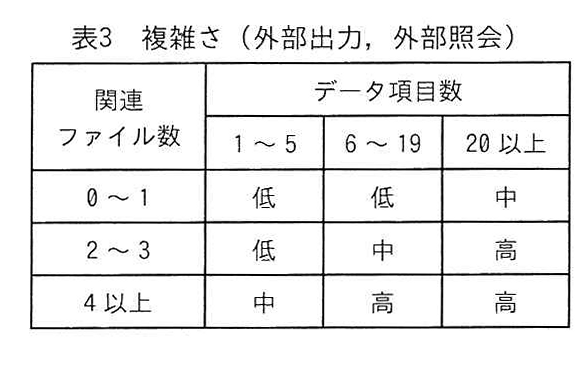

表3 複雑さ(外部出力,外部照会)
図の説明テキスト
関連ファイル数 データ項目数 1〜5 データ項目数 6〜19 データ項目数 20以上
0〜1
2〜3
4以上

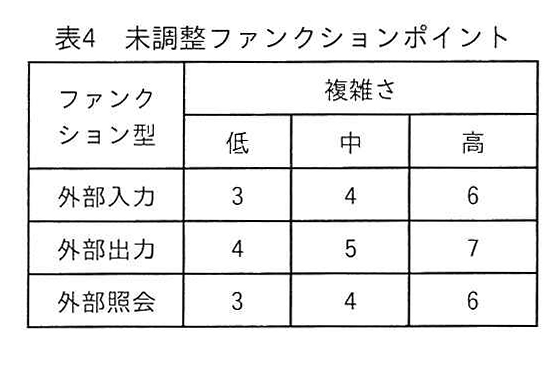

表4 未調整ファンクションポイント
図の説明テキスト
ファンクション型 複雑さ 低 複雑さ 中 複雑さ 高
外部入力 3 4 6
外部出力 4 5 7
外部照会 3 4 6

解答・解説を読む

正解: 選択肢

正解の根拠

ファンクションポイント法におけるファンクションポイント数の見積もりは、以下の計算式で行います。

ファンクションポイント数=未調整ファンクションポイント数×調整要因 \text{ファンクションポイント数} = \text{未調整ファンクションポイント数} \times \text{調整要因}
未調整ファンクションポイント数=トランザクションファンクションの未調整FP+データファンクションの未調整FP \text{未調整ファンクションポイント数} = \text{トランザクションファンクションの未調整FP} + \text{データファンクションの未調整FP}

本問の条件は以下の通りです。

  • データファンクションの未調整FP:3333
  • 調整要因:0.90.9

(表1〜表4から算出される)トランザクションファンクションの未調整FPを仮に 1717 と算出できたとすると、未調整FPの合計は以下のようになります。
17+33=50 17 + 33 = 50

これに調整要因 0.90.9 を掛けることで、最終的なファンクションポイント数を求めます。
50×0.9=45 50 \times 0.9 = 45

したがって、正解は「ア」であることが導かれます。

各選択肢の解説

  • :正解です。上記の計算通り、調整要因を加味したファンクションポイント数は 4545 となります。
  • :誤りです。未調整ファンクションポイント数や調整要因の計算結果と一致しません。
  • :誤りです。未調整ファンクションポイント数や調整要因の計算結果と一致しません。
  • :誤りです。未調整ファンクションポイント数の合計(5050)を、調整要因を加味せずにそのまま解答としてしまった場合の誤答と考えられます。
